今日の体育館工事
- 公開日
- 2016/12/13
- 更新日
- 2016/12/13
学校の風景
早朝から冷たい雨が降っていますが、予定通り工事が進められています。

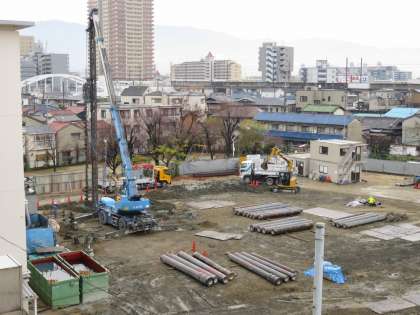

地中で体育館を支える杭は全部で66本と聞いていますが、昨日までで60本分の杭打設が終わっているようです。
写真ではまだたくさんの杭が残っているように見えますが、それぞれの場所で4本の杭を接続して打ち込むので、残りは6か所分であることがわかります。
予定のほぼ90%の杭打設工事が終了しています。
学校の風景
早朝から冷たい雨が降っていますが、予定通り工事が進められています。
地中で体育館を支える杭は全部で66本と聞いていますが、昨日までで60本分の杭打設が終わっているようです。
写真ではまだたくさんの杭が残っているように見えますが、それぞれの場所で4本の杭を接続して打ち込むので、残りは6か所分であることがわかります。
予定のほぼ90%の杭打設工事が終了しています。
